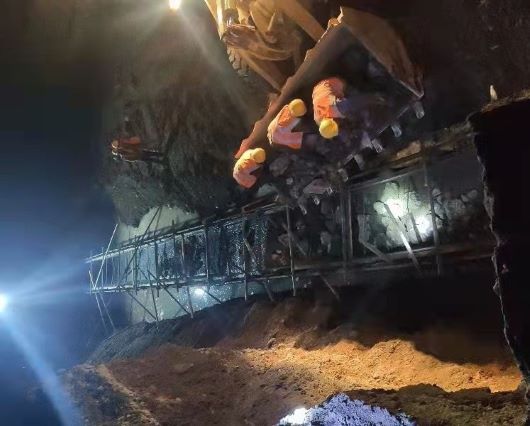

10月初,受持續強降雨影響,導致冶坪煤礦進礦道路先后發生路基沉陷、擋墻垮塌等水毀隱患7處,部分道路只能半幅通行。災情過后,礦業公司立即組建了搶險領導小組、組織搶險隊伍,共同討論確定了道路搶險施工方案和安全防范措施,經過短暫的搶修工作準備,10月13日道路搶修工作全面鋪開。截止11月15日,累計投入施工人員70余人次,機械設備150余次,經過40天的搶修,水毀路段6處已基本完工,剩余1處正在收尾,預計11月底前全面完工。 在此期間,公司主要領導多次到礦督促檢查指導,就道路搶修工作作出了針對性安排部署,礦業公司積極組織落實,成立搶修工作領導小組,成員靠前指揮,與施工隊伍一樣進行兩班作業,搶抓工期,及時修復受損道路,確保道路暢通以及運輸安全。對于部分河床淤泥深厚、工程機械車輛無法通行的路面,用砼塊回填修建臨時道路,確保機械正常作業;對于擋墻基礎開挖后積水嚴重,且邊挖邊塌處,搶修隊進行隨挖隨澆筑混凝土,快速解決施工中存在的困難;對于路面塌陷嚴重的K4+500m處,只有半幅可以通行,且邊緣處仍存在繼續垮塌的危險,搶修隊使用給坑里回填毛石,阻止二次垮塌,并在半幅路面上鋪設鋼板,確保道路通行安全。 水毀無情人有情,周密組織鼓干勁,在公司領導和干部職工的共同努力下,搶險戰斗已取得階段性勝利,保證了這個寒冬礦井煤炭供應及安全行駛道路暢通。 |
